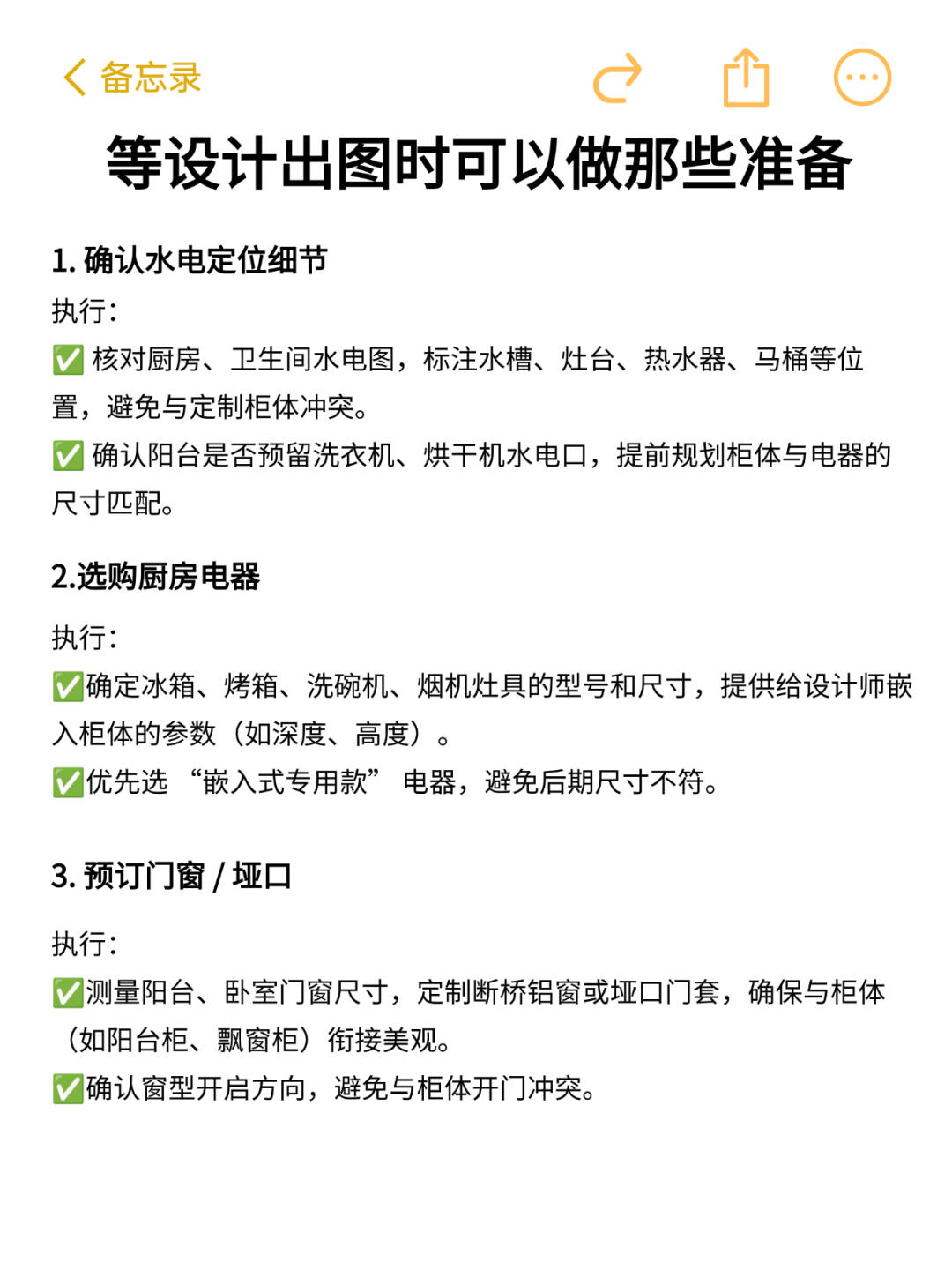

在等待全屋定制设计出图的过程中,提前规划准备工作能大幅提升装修效率。以下是 18 件可同步推进的事项 及执行清单,帮你合理利用时间,避免工期拖延👇 六大项18个节点 一、主材选购类(提前定,避免被动) 二、尺寸复核类(避免返工关键) 三、方案细化类(提前沟通避坑) 四、材料功课类(防坑关键项) 五、施工准备类(提前协调省时间) 六、验收清单类(提前备妥不遗漏) 1. 确认水电定位细节 2. 选购厨房电器 3. 预订门窗 / 垭口 4. 选定地板 / 瓷砖 5. 复量全屋尺寸 6. 核对梁柱 / 管道位置 7. 确认开关插座位置 8. 细化柜体功能分区 9. 确定五金件型号 10. 沟通收口细节 11. 研究板材环保等级 12. 确认封边工艺 13. 核对报价明细 14. 确定进场顺序 15. 准备安装工具 / 材料 16. 规划临时存储区 17. 制定验收标准 18. 预约第三方检测 ⚠ 关键提醒 每日跟进:定期询问设计师进度,要求每周更新设计稿节点(如初稿→修改稿→终稿)。 留足时间:复杂户型设计周期建议预留 20-30 天,避免赶工导致方案粗糙。 文件备份:所有沟通记录、设计图、报价单均存档,便于后期维权。 按以上清单执行,既能填满等待期,又能从源头规避 90% 的定制坑!需要具体的(如《尺寸复核表》《验收清单》)可言~
