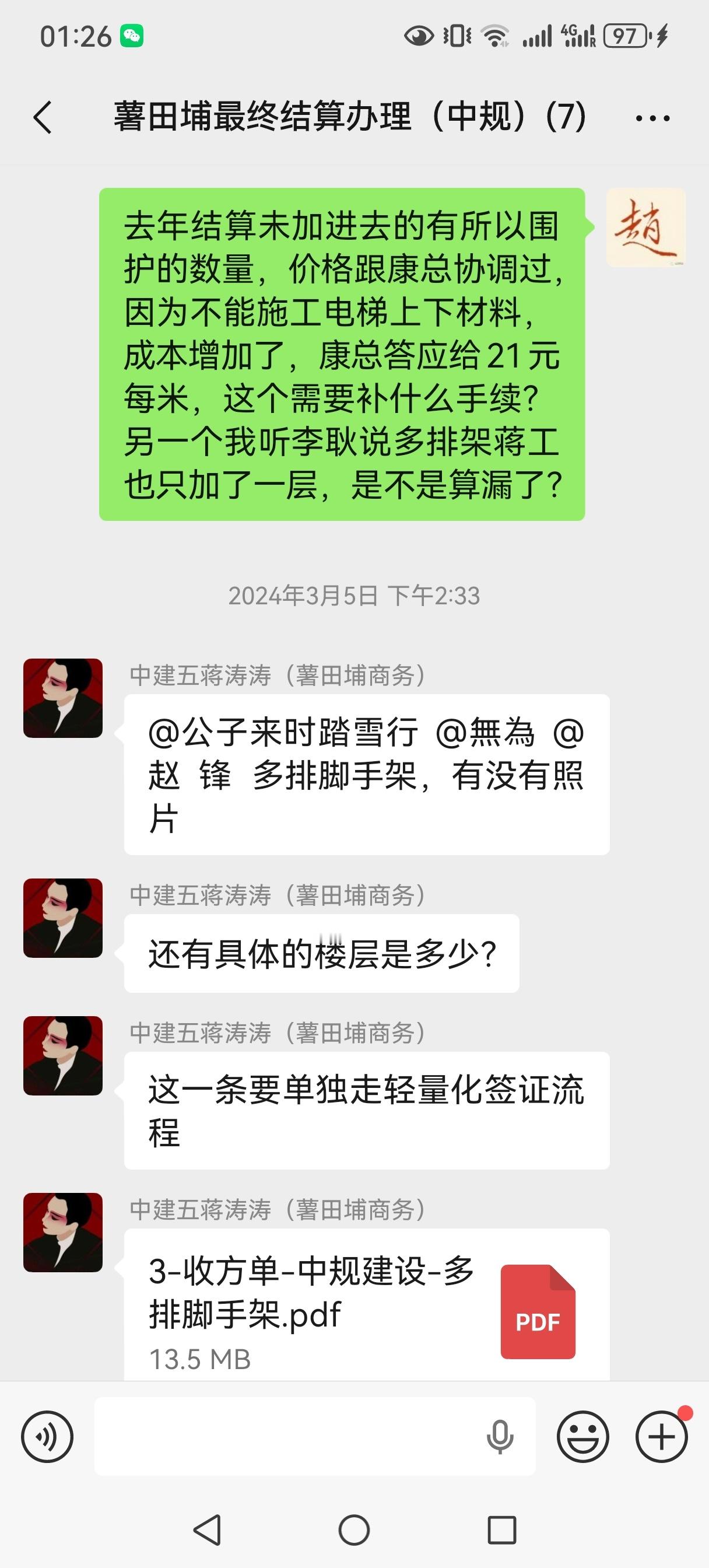

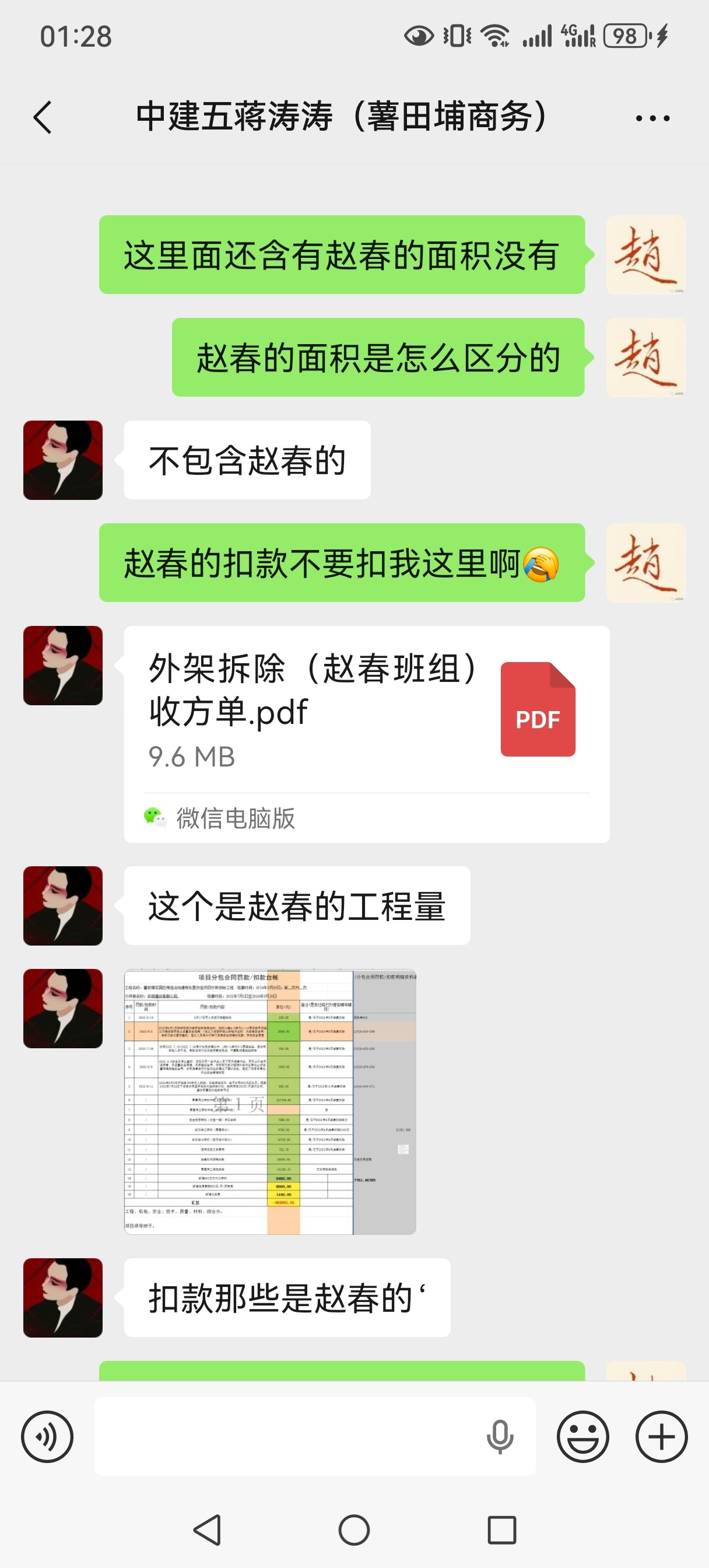

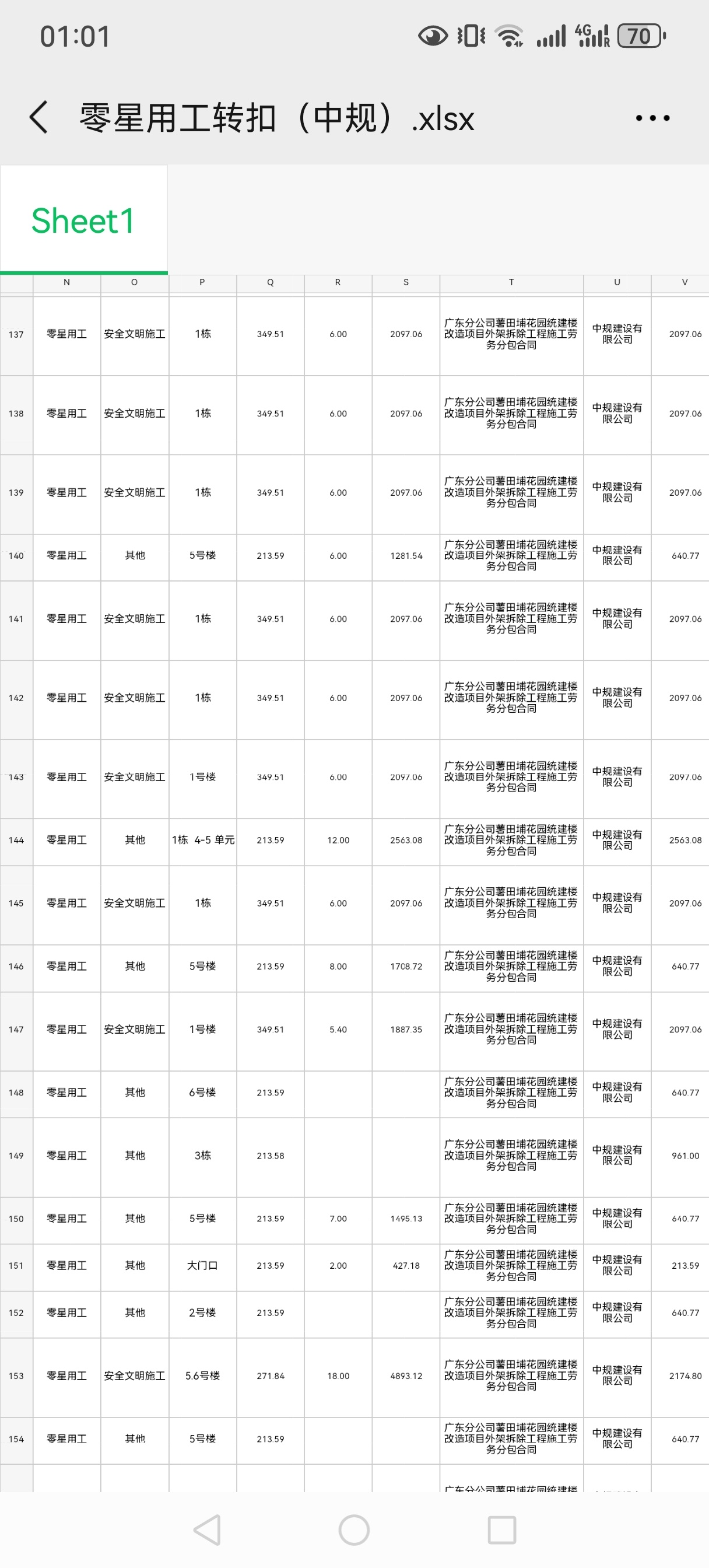

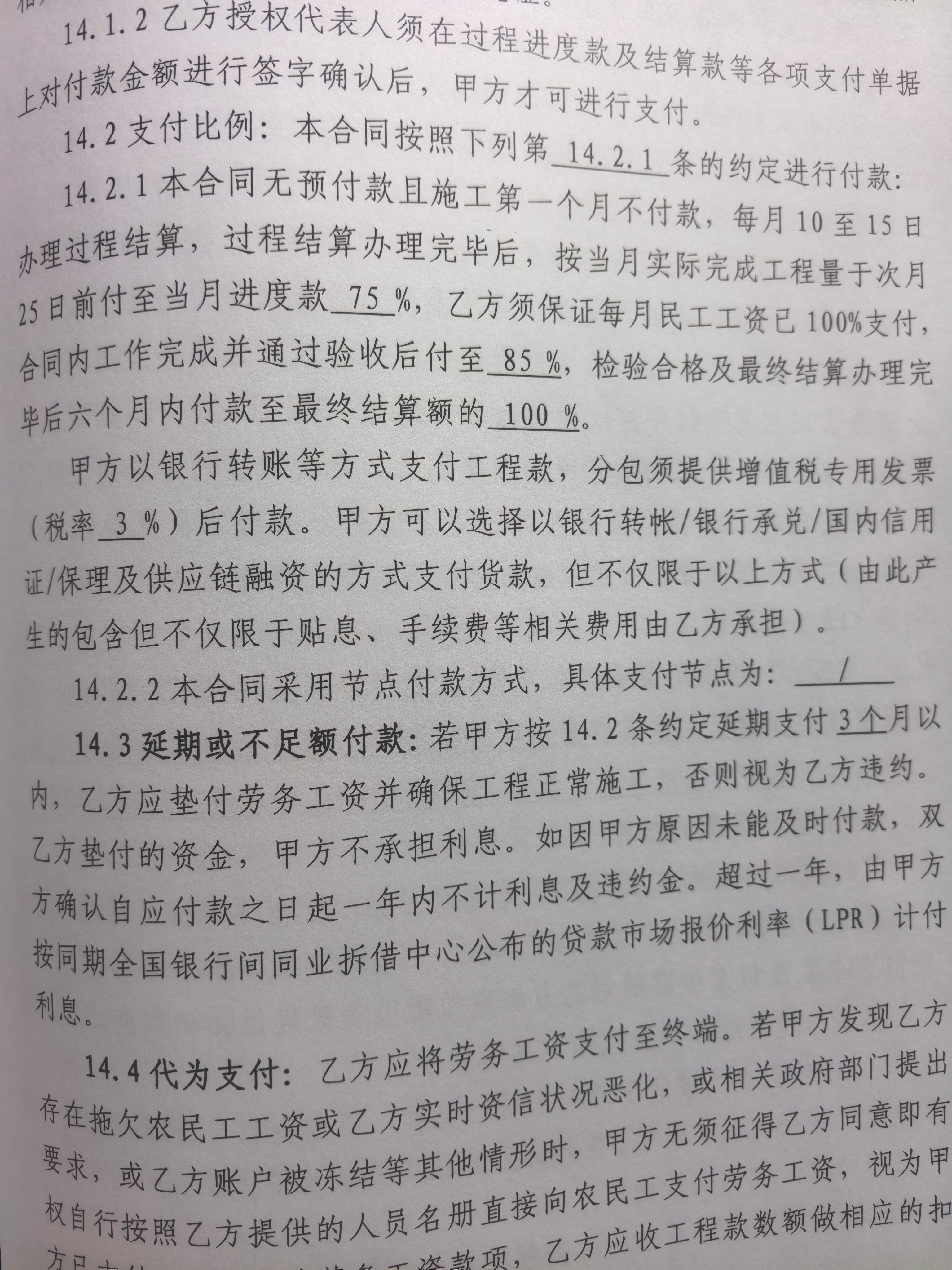

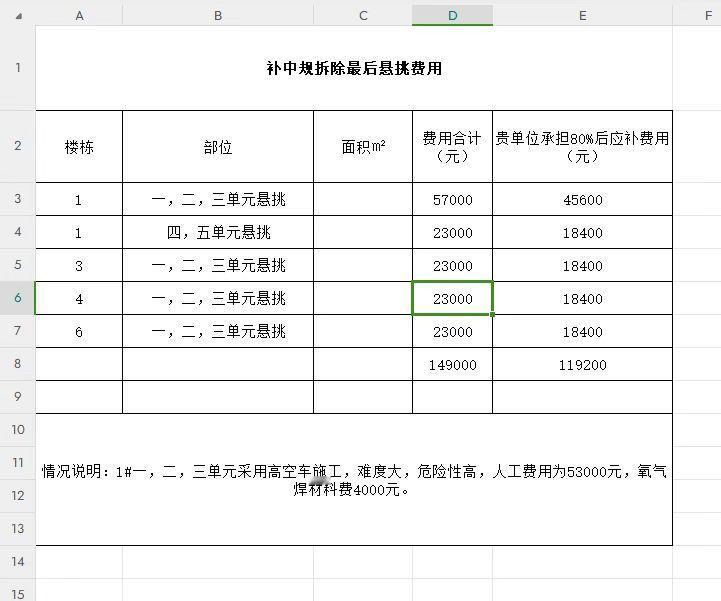

【处处克扣分包商,央企的责任和担当在哪里】本人中规建设有限公司与2022年6月份参与了中建五局三公司承建的深圳市光明区薯田埔花园统建楼改造项目外架拆除工程,合同价350万元,工程工期短,施工难度大,考虑到第一次入中建五局三公司,不计成本克服一切困难完成了任务,可最后的结算结果实在是让人不理解!1,莫名其妙的工程款转扣根本不需要你知道,不到280万产值扣了26万多!比方说给1号楼抹灰工搭设临时盘扣架费用三万左右,项目安全总监给你扣了两万多的费用,问原因说是文明施工,架体整修,为什么没有通知我们施工单位,就是拆了重搭也没那么多钱,一个项目几十个分包商,莫名其妙的转扣是内部员工跟关系好的分包商在搞鬼!2,项目领导为了让你早点完工,承诺给增加的费用最后是不会给你兑现的,那是饼!3,你进度稍微慢一点会不经过你同意上队伍,从你公司走,他们单价高还没有扣款和罚款,干完就把钱拿走了,最后直接会从你工程量里扣,没有商量!4,外架拆除还要承担钢管损耗费用!一个项目完工钢管损耗近200多万,大白天都有人往外扔扣件和盘扣,项目安保形同虚设,最后窟窿由各分包商买单!5,合同约定干完付80%,结算完付清,那是很难兑现承诺,完工几年了连履约保证金都要不回来!完工了三年多还拿不完钱,200多万项目倒亏四十多万,那么多不合理扣款实在是想着就难受!请相关领导关注一下,同时也提醒一下想干事情分包商,尽量不要去踩坑!
